瀑布项目

维护项目的计划、阶段 分享链接

作者:先知 最后编辑:张玉洁 于 2024-11-11 16:58:28 浏览量:19102
摘要:在10.1章节中提到了,在创建项目时可以选择“瀑布”模式。下面,我们就来看看瀑布项目管理在禅道中如何使用。

禅道旗舰版,在创建项目时可以选择“瀑布”模式和Scrum模式。

瀑布项目的功能和使用流程与敏捷项目有一些明显的区别,具体参考https://www.zentao.net/model-waterfall.html,本文档将主要给大家介绍瀑布项目的计划和阶段两个功能模块。
瀑布项目的计划下可以根据甘特图和阶段列表对项目进行一个整体的展示。阶段列表里列出了瀑布项目中所有的阶段和主要信息,可以通过标签来检索查看阶段。

下面,我们就来看看瀑布项目管理模式的计划和阶段在禅道中如何使用。

一、创建瀑布项目

1、创建瀑布项目

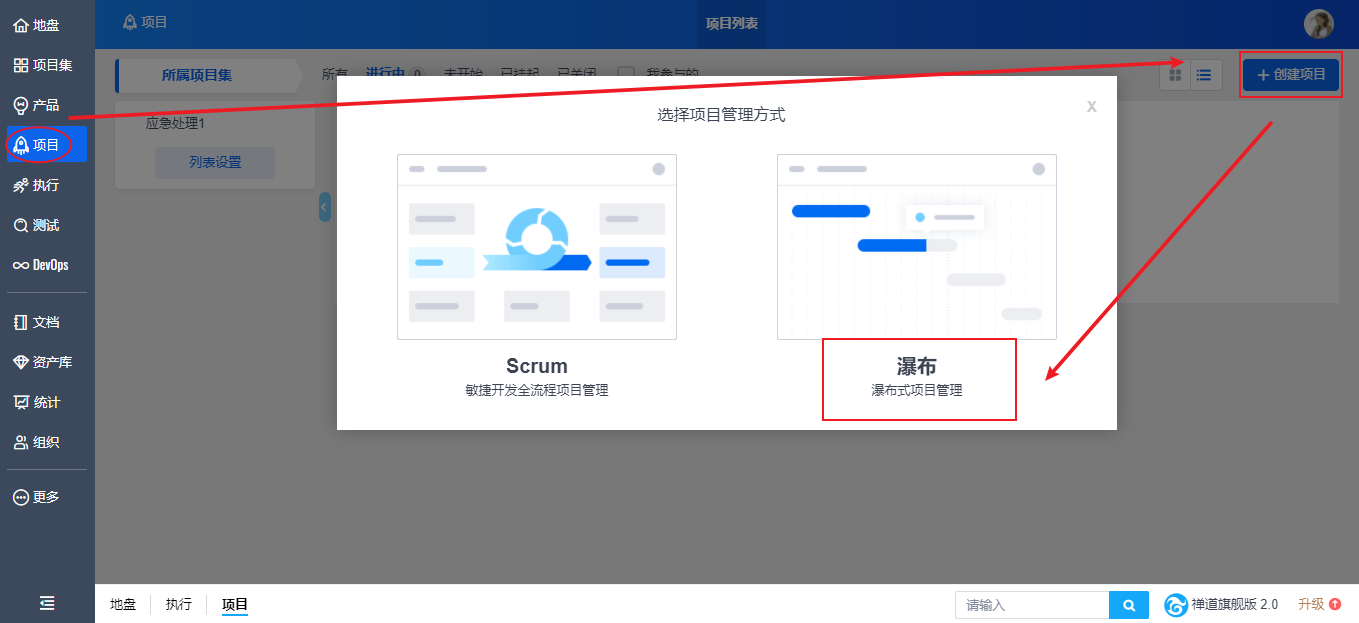

创建项目时选择瀑布式项目管理模式,点击“项目”--“创建项目”--“瀑布”。

填充必要信息及权限控制,点击“保存”。

维护阶段

1、设置瀑布项目阶段

项目创建后,自动进入阶段设置页面。

  • “阶段类型”可以选择综合、需求、设计、开发、测试、发布、总结评审七种类型。不同类型阶段的功能菜单是不一致的。
  • 你可以根据实际情况在后台->模型配置->瀑布模型->阶段列表功能中配置默认模板,以减少您的创建步骤。
  • 同级阶段之间可以进行排序。

点击“保存”后,跳转至阶段列表页面。

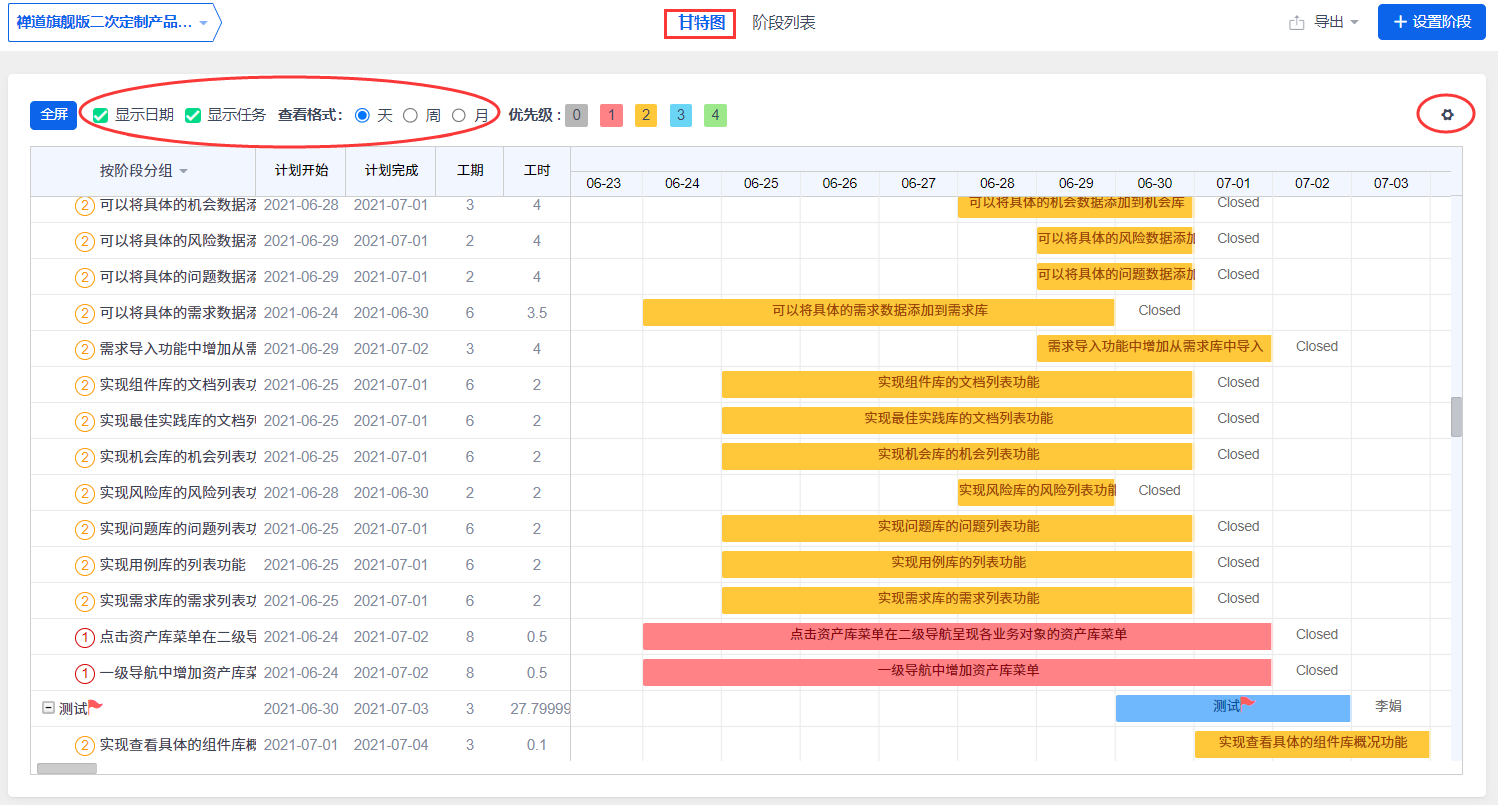

2、查看甘特图

进入项目甘特图。勾选“显示日期”和“显示任务”,可以查看在执行下创建的任务。

如果瀑布项目关联了多个产品,项目需求关联了多个产品的需求。

多个产品的需求需要创建不同的阶段来进行需求的关联和开发。在计划的甘特图和阶段列表里可以切换产品来进行查看。

3、查看阶段列表

阶段列表可以查看项目关联的产品的对应开发阶段。

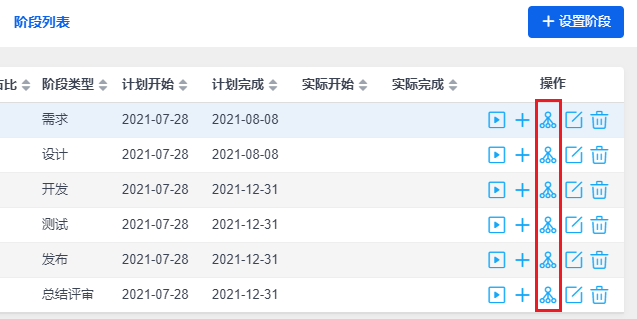

可以通过操作栏的按钮对阶段进行操作。包括:开始/关闭阶段;为阶段创建任务;创建子阶段;编辑和删除阶段等操作。

4、创建子阶段

点击操作栏的创建子阶段按钮,进入创建子阶段的页面。

  • 阶段可以拆分无限层级。
  • 只有最后一级的阶段可以创建任务,关联需求、bug等,完成项目中的工作。同理,创建任务后阶段不可以再进行拆分。
  • 父阶段的状态根据子阶段状态变化,当子阶段激活或全部关闭时,父阶段也会被同步激活或关闭。

需要注意的是,二级阶段的工作量占比也不能超过100%。计划开始、计划完成时间必须是在其一级阶段的计划开始、计划完成时间之内。

三、查看阶段

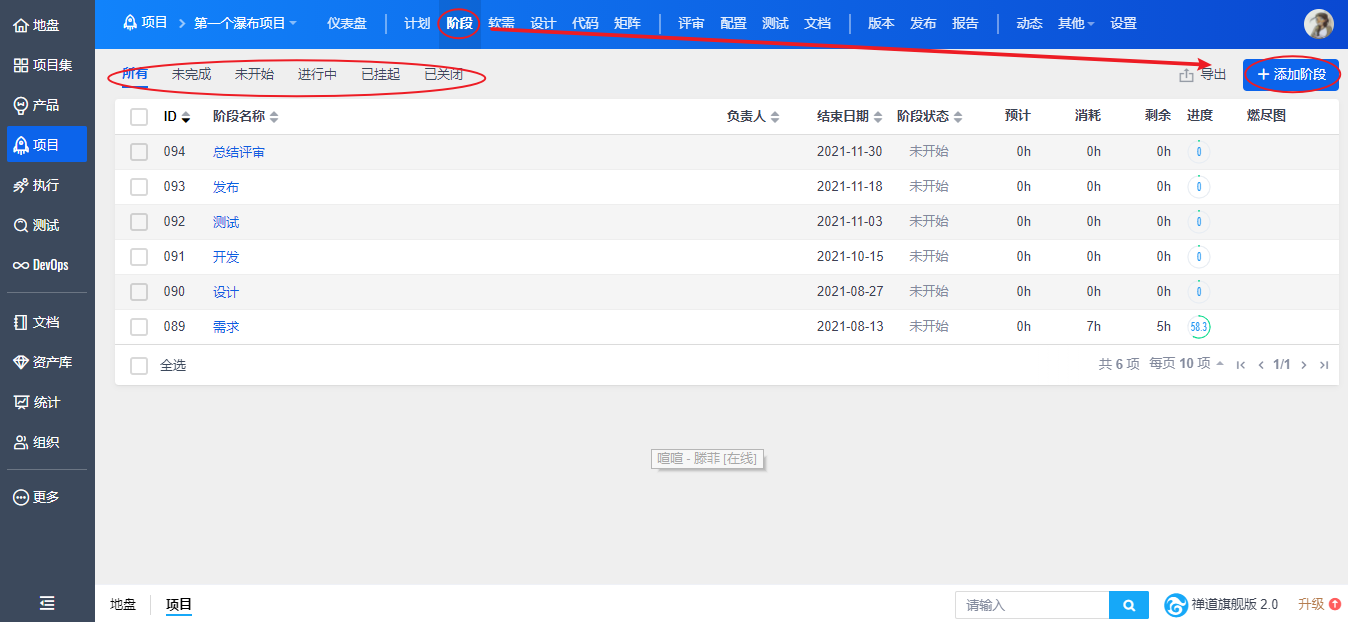

点击项目下的“阶段”,进入阶段列表。可以查看所有、未完成、未开始、进行中、已挂起、已关闭的阶段。点击“添加阶段”,可以增加阶段和二级阶段。

也可如上图所示,通过点击“计划”-“设置阶段”,对阶段进行维护。

四、自定义阶段类型和阶段列表

1、自定义阶段类型

我们默认的阶段类型有综合、需求、设计、开发、测试、发布、总结评审和其他。

  • 仅综合类型的父阶段下可以创建其它类型的子阶段,其余子阶段类型均继承父阶段类型。

你可以到后台--模型--瀑布模型--阶段里根据实际工作需要对阶段类型进行自定义。你可以修改原来的阶段类型,也可以删除掉原来的阶段类型,添加自己实际需要用的阶段类型。

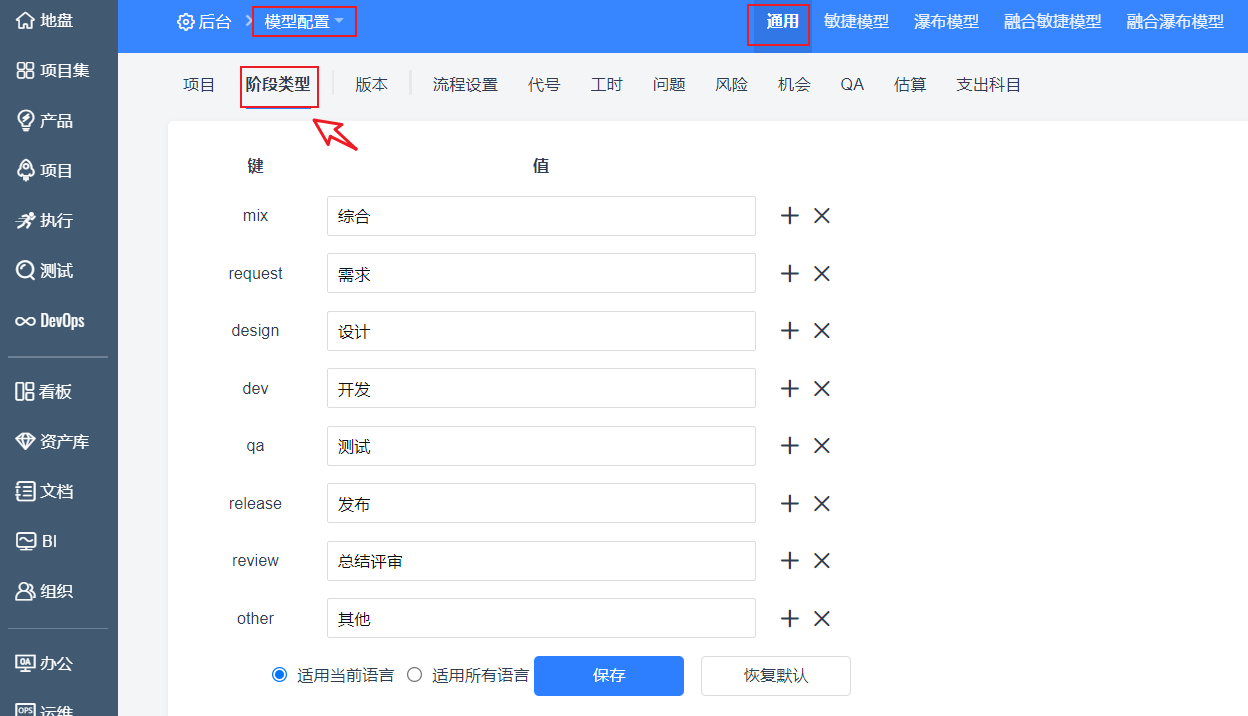

默认的阶段类型为:

2、自定义阶段列表

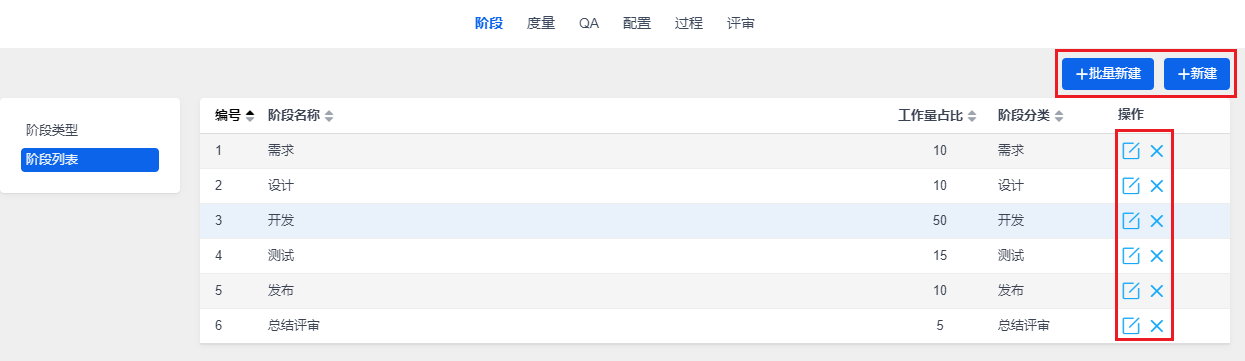

我们默认的阶段类型有:需求、设计、开发、测试、发布、总结评审。

目前默认的阶段类型取的与阶段类型同名,不同的是阶段列表里列有工作量占比。
需要注意的是,在瀑布项目中维护阶段时,所有阶段的工作量占比总和是100%,因此在后台维护阶段时,需要充分考虑每个阶段的工作量占比。

都可以根据工作需要自定义。

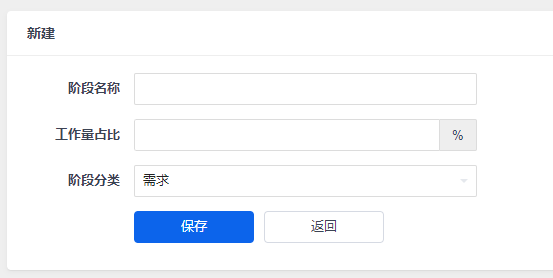

添加阶段,点击新建、批量新建的按钮可以进入添加阶段页面。
添加成功后,可以在阶段列表里进行查看。

返回顶部
张淑钧
高级客户经理
13156280939
2082428410
统一服务热线 4006-8899-23
我要提问提问有任何问题,您都可以在这里提问。 问题反馈反馈点击这里,让我们聆听您的建议与反馈。
