项目

项目资源日历(插件) 分享链接

作者:禅道 最后编辑:刘振华 于 2024-11-12 08:45:52 浏览量:1724
摘要:项目资源日历

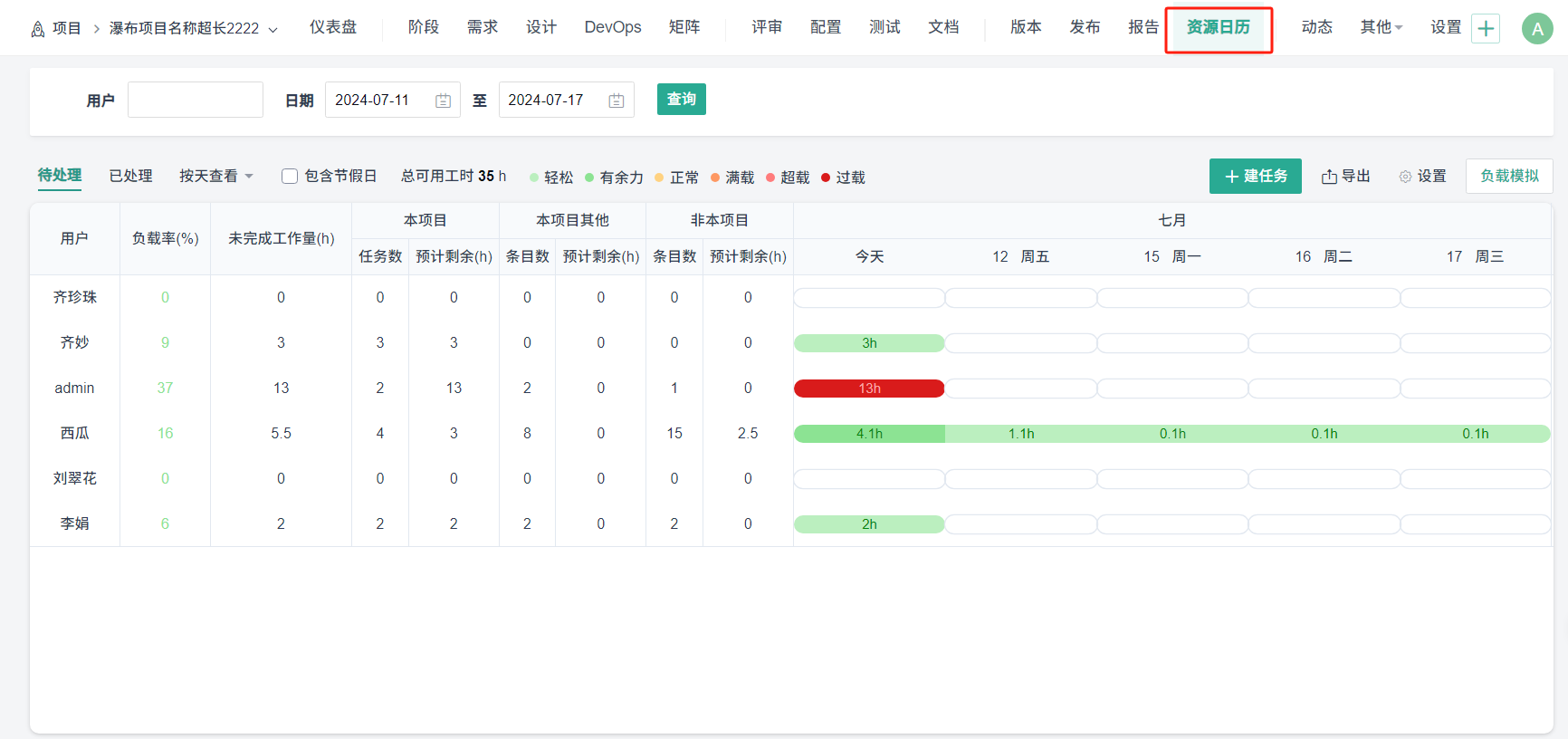

一、组织资源日历查看位置

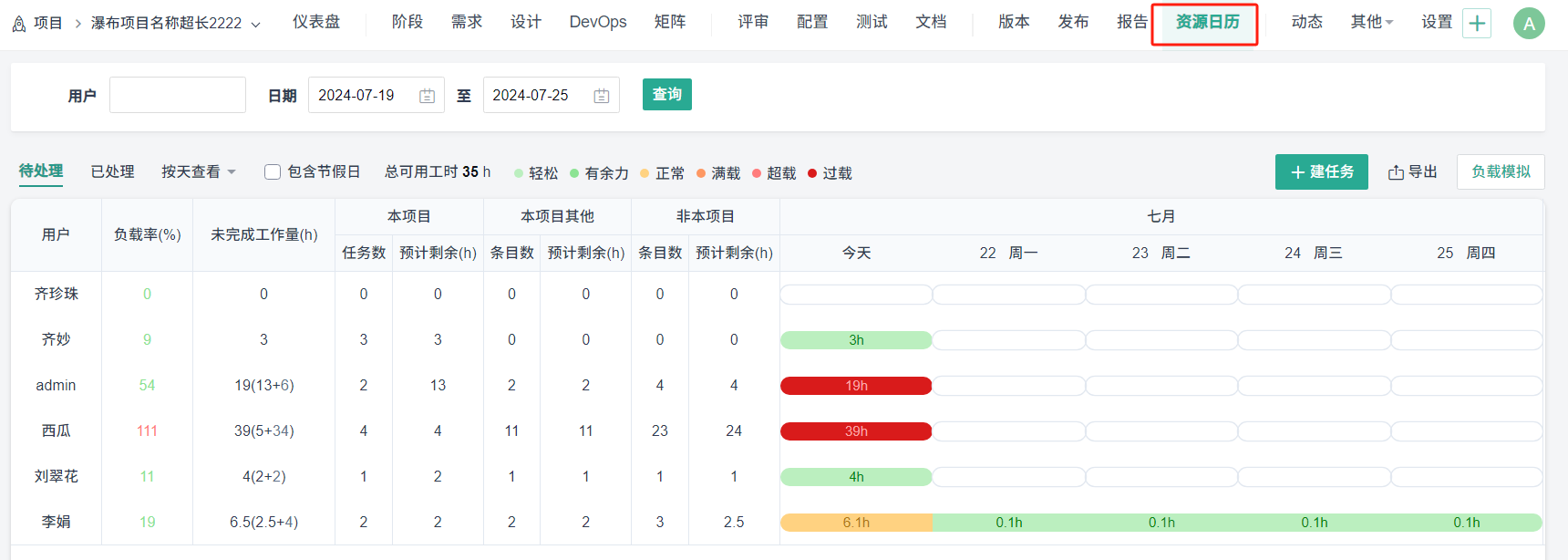

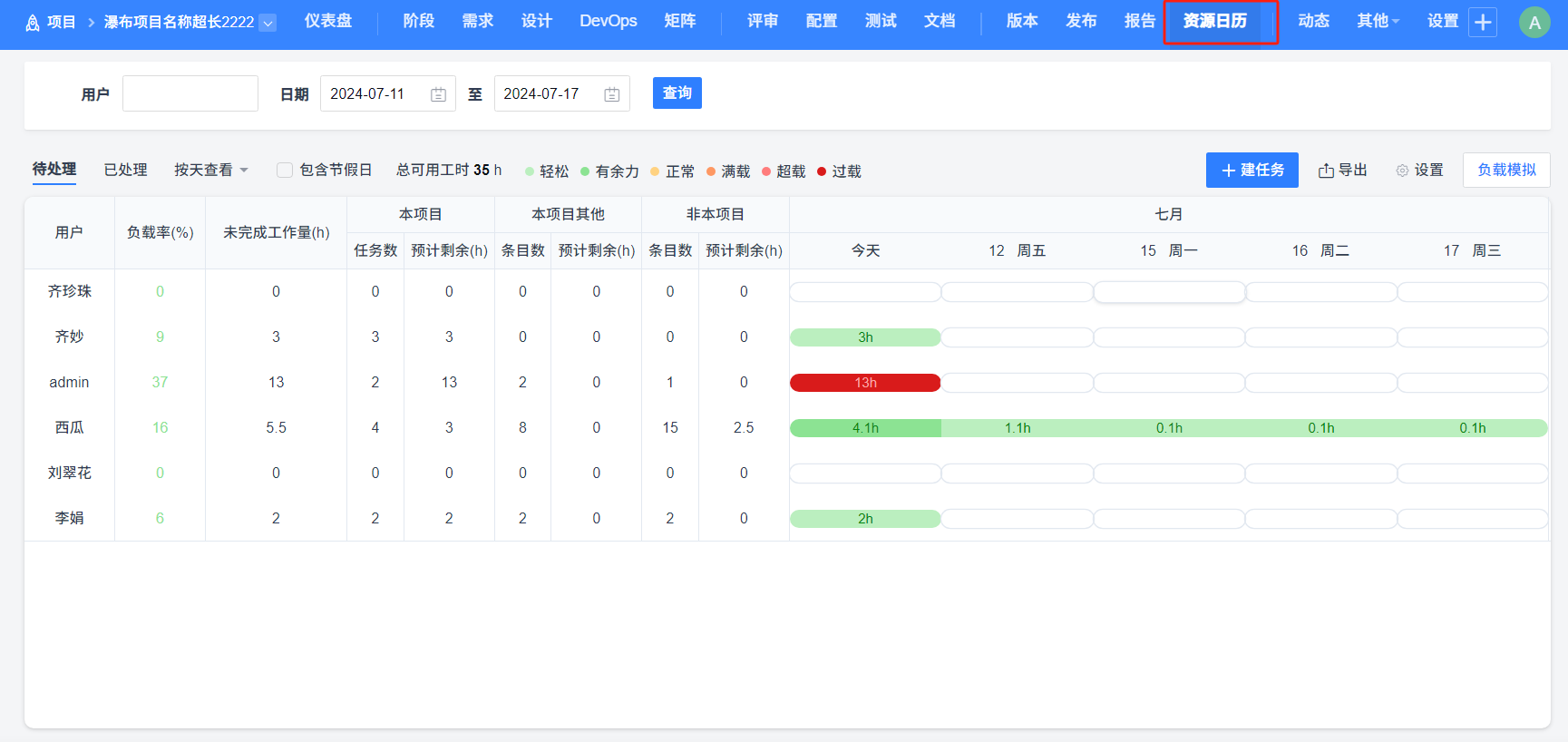

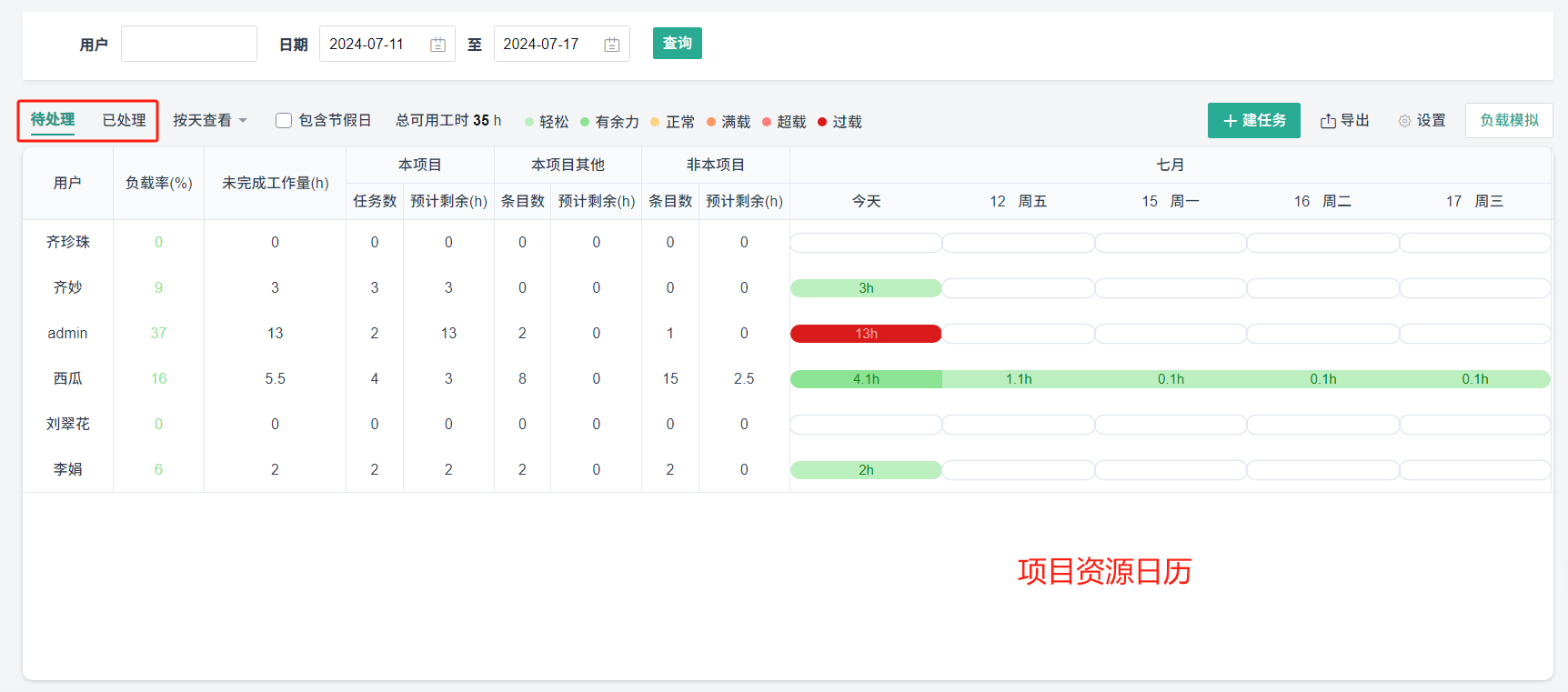

插件安装后可在项目的资源日历页面进行查看。

二、权限配置

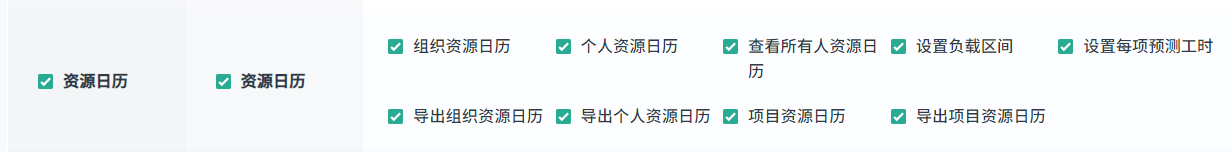

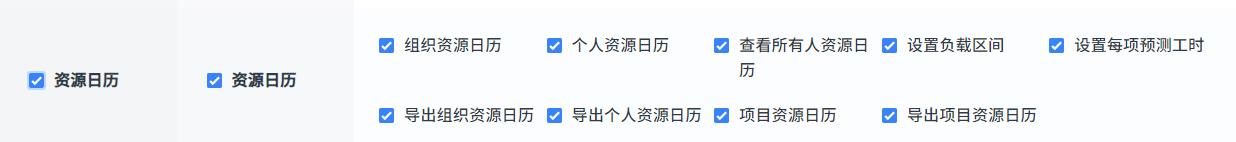

可以到后台-人员-权限-资源日历位置分配项目资源日历的权限。也可以在项目权限下配置单个项目的资源日历权限。

三、功能介绍

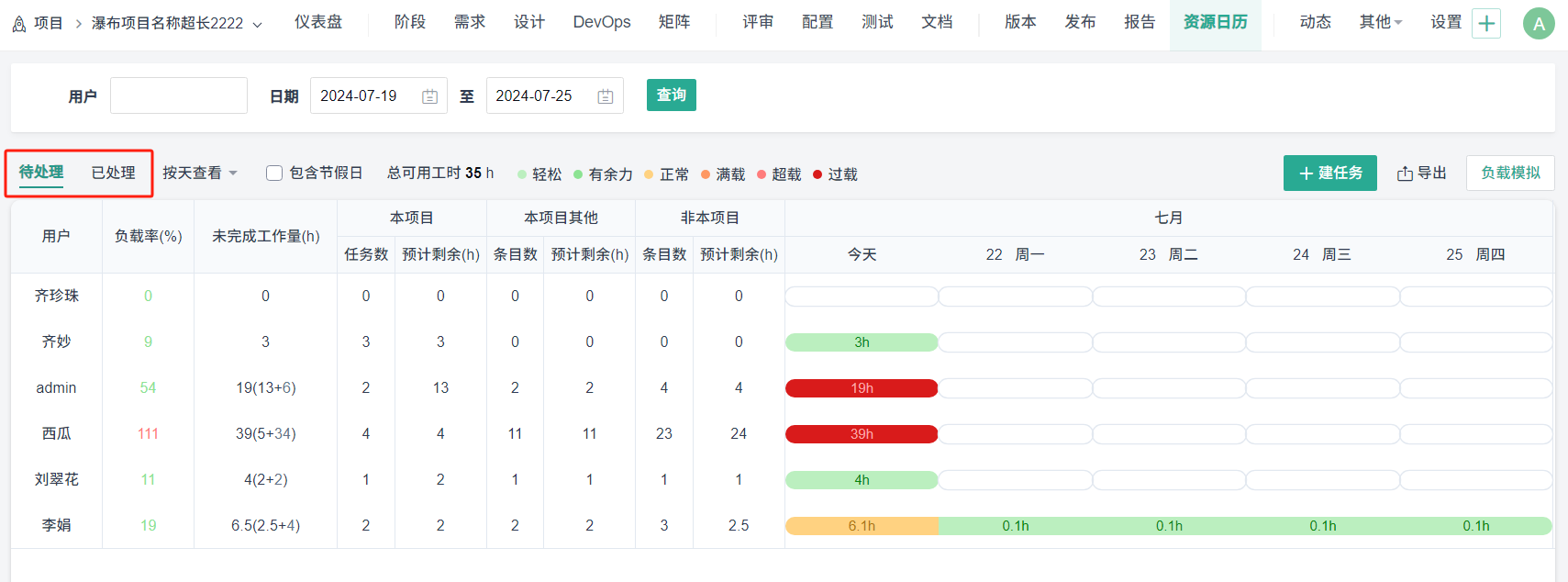

主要功能分资源日历、模拟负载两大部分功能。其中资源日历又分为资源日历页面、个人资源日历页面,这两个页面都包含待处理和已处理两种状态:

  • 待处理下日期只能选择今天及以后的日期,默认展示取今日至往后五个工作日(包括今日)的日期。
  • 已处理下日期只能选择今天及之前的日期,默认展示取前五个工作日到今日(包括今日)的日期。

这里提到的工作日指去除节假日跟周末休息的时间(节假日调休的时间也算)

1. 查询条件

您可以在查询栏根据用户(项目下的团队成员)和日期来进行筛选查询。

2. 按天、周、月查看

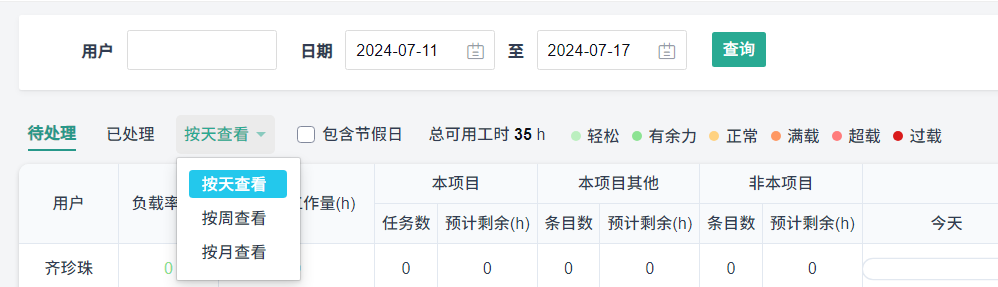

资源日历默认状态按天查看,点击下拉按钮可切换为按周或者按月查看。

当您选择按周或按月查看时默认包含节假日,日历列表对应改变。此时若选择时间区间不足一周或一月,在表头会展示当前周或月目前已有的天数。

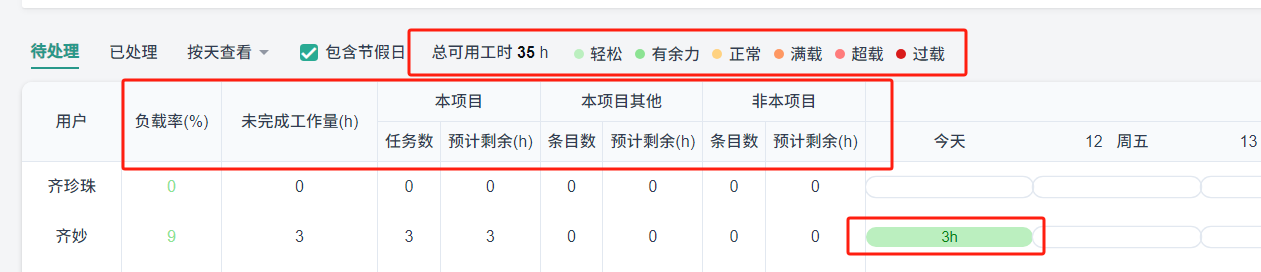

3. 包含节假日

默认状态下不包含节假日,若您勾选包含节假日则日历列表展示休息或补班标签以及节假日工作详情,注意包含节假日只展示对应内容并不会算入工作日计算逻辑内。

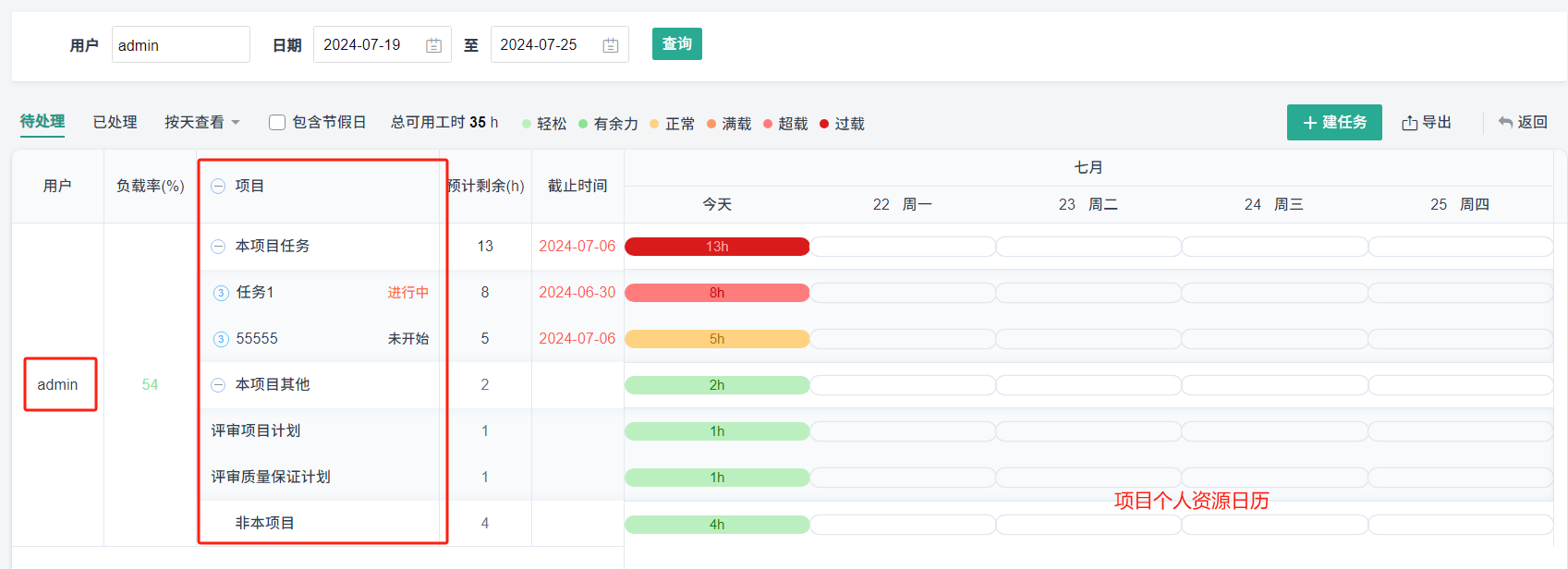

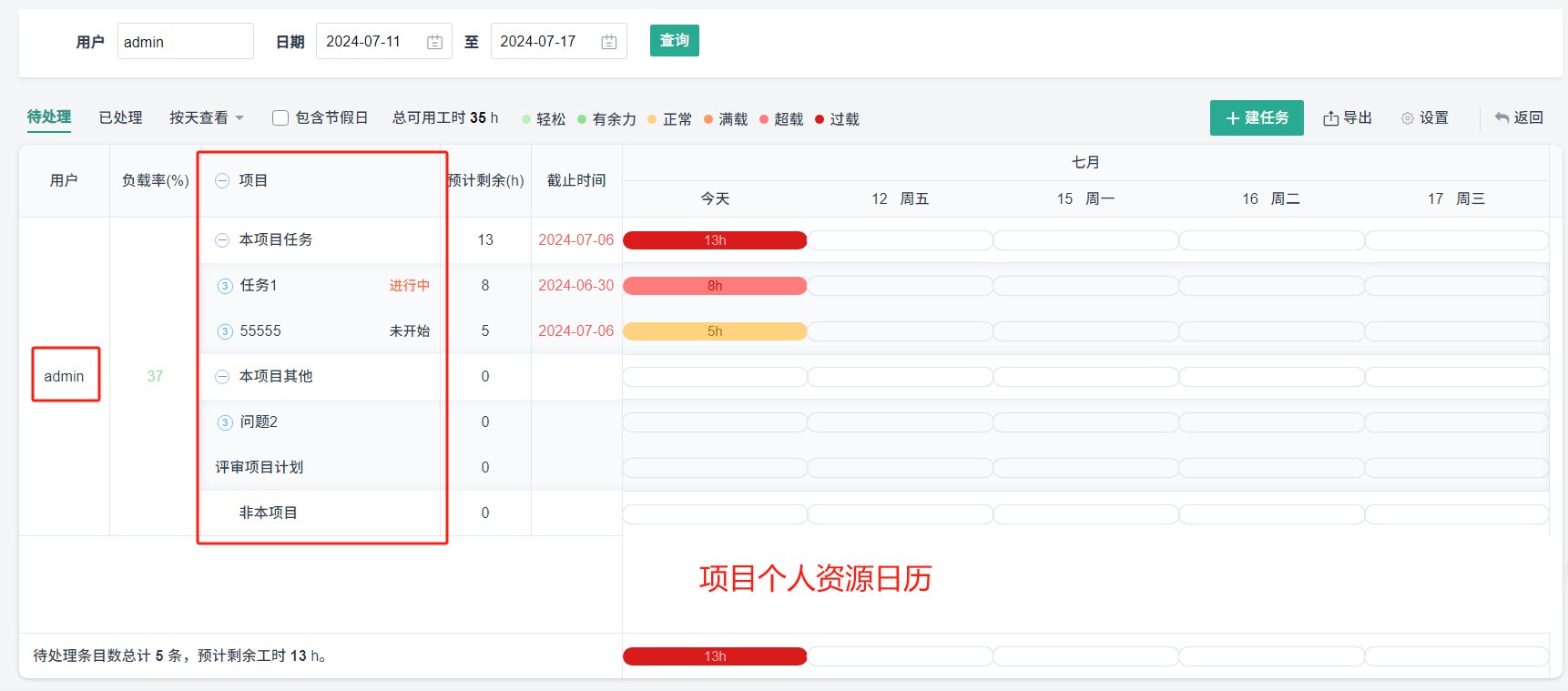

4. 点击用户名,可进入个人资源日历页面

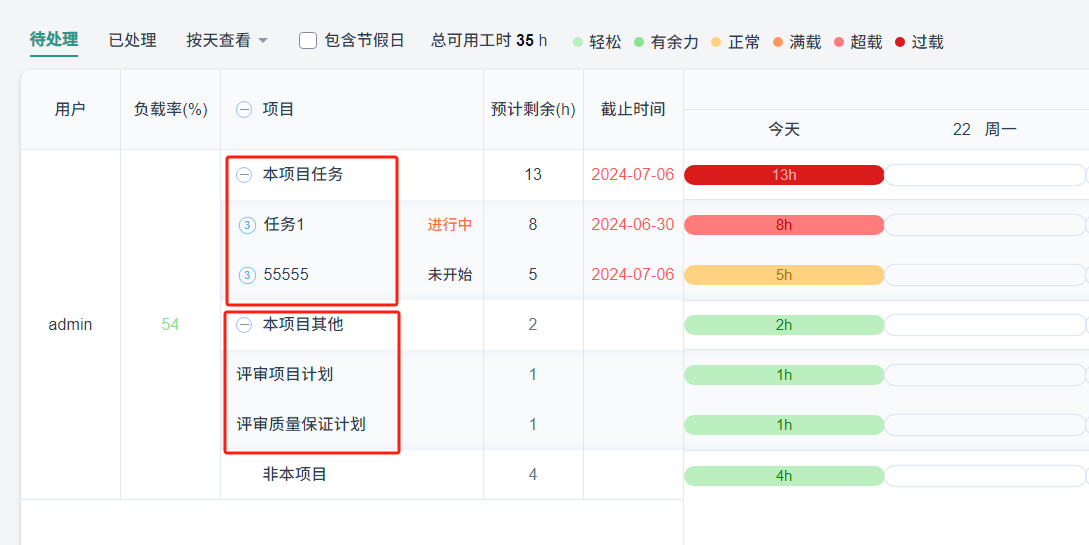

待处理列表下展示的数据为:指派给当前用户的本项目下的任务(未开始/进行中),本项目下其他:业务需求、用户需求、研发需求、Bug、用例、测试单、风险、问题、评审、计划、QA非本项目的事项不展示详情。

已处理的列表下展示当前用户填写日志的本项目下的任务、bug、问题、风险、评审、计划(无产品项目)。只要填过日志就展示,跟指派人没关系。负载率是当前用户在本系统下的所有工时计算,包含非本项目的工时。

5. 任务

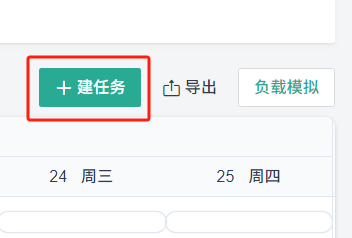

有任务权限的用户可以在资源日历创建任务,方便参照人员的负载进行排期。

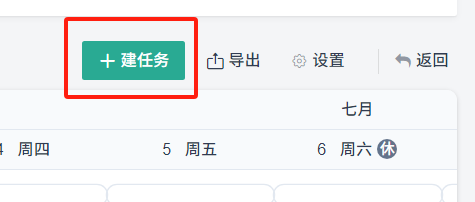

6. 导出

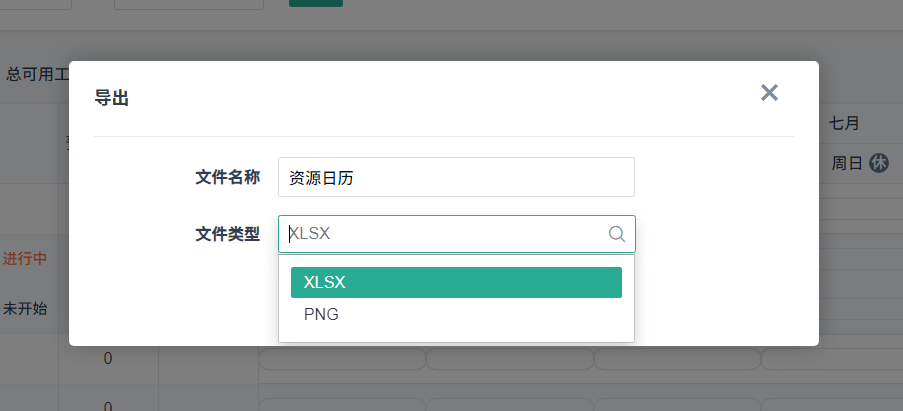

在资源日历页面点击【导出】进入导出页面,支持excel和图片两种格式。

7. 负载模拟

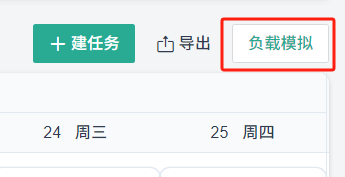

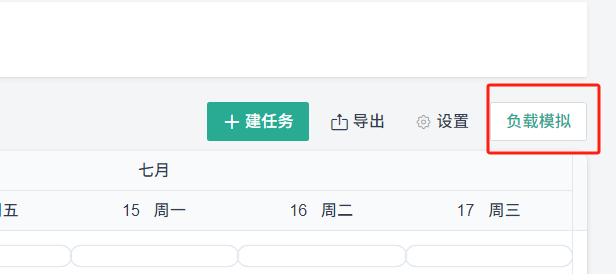

负载模拟功能没有权限控制,在资源日历页面点击【负载模拟】进入负载模拟页面。

鼠标悬浮在“负载模拟”按钮上显示提示信息。

(1)模拟负载页面中的筛选条件与资源日历页面一致,由于是待处理工作的模拟,日期范围只能选择当前日期往后的日期。

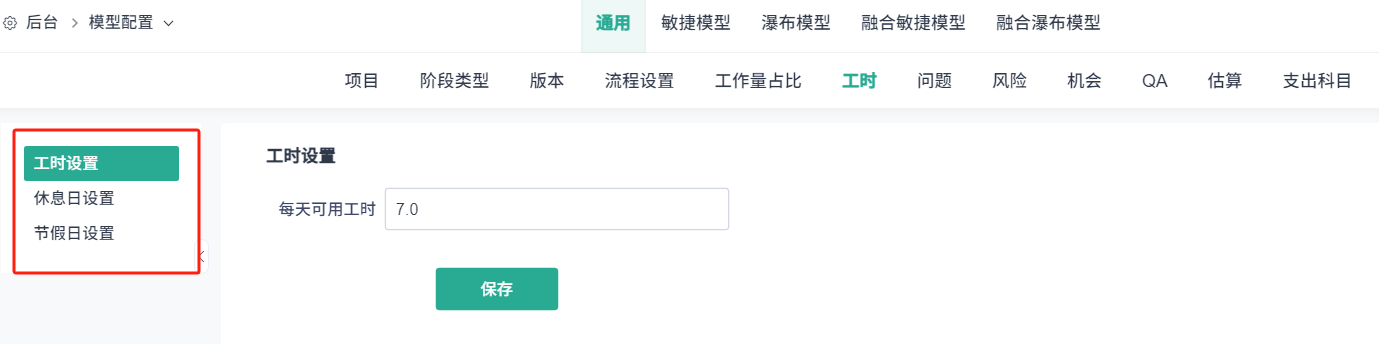

(2)每天可用工时:每天可用工时的默认值为设置的每天可用工时。

  修改每天可用工时,页面中的负载率及滑块中的每天平均工时会依据计算逻辑同步改变。修改此处的每天可用工时不会影响到设置中的每天可用工时数值,仅在负载模拟页面同步查看整体负载变化情况。

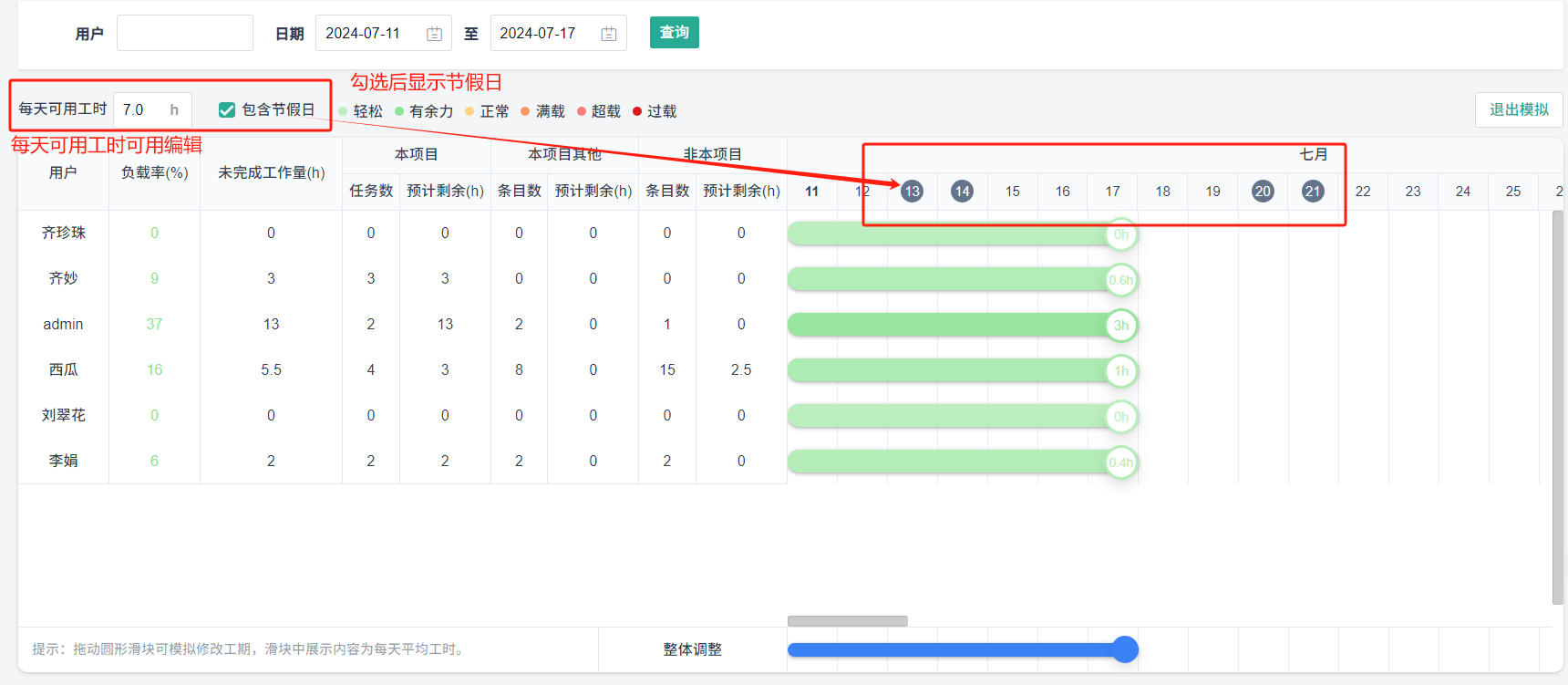

(3)勾选“包含节假日”后,日历展示页面显示节假日,不勾选的话,不显示节假日。(节假日:非工作日及办公-节假日下添加的节假日;按周查看和按月查看默认勾选“包含节假日”,且不可更改)

(4)颜色与负载率区间与资源日历页面一致。

(6)右侧区域日历条中展示当前日期往后共90天。

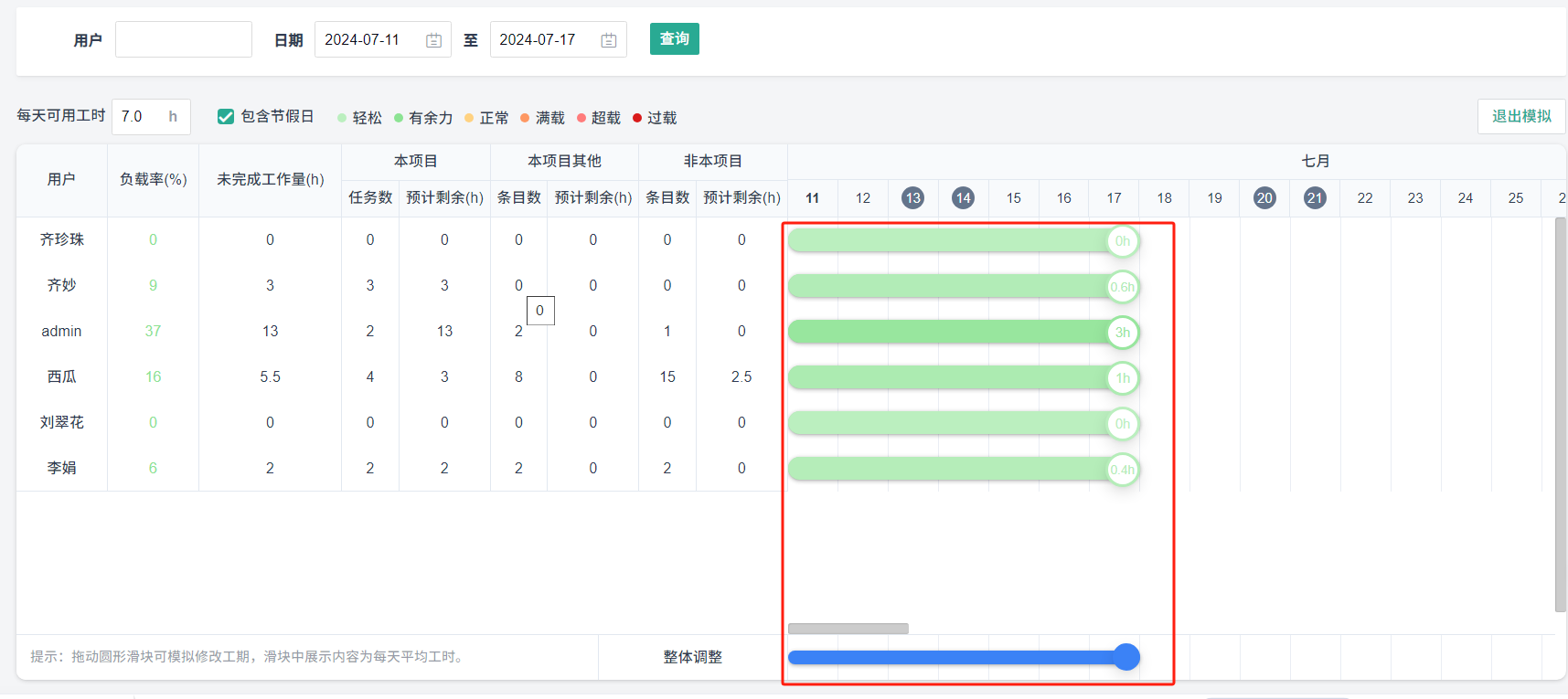

向左或向右拖动单个成员的滑块可以改变单个成员的每天平均工时和负载率;向左或向右拖动全局滑块可以查看全局的负载变化,且上方成员的滑块、负载率、每天平均工时同步变化。

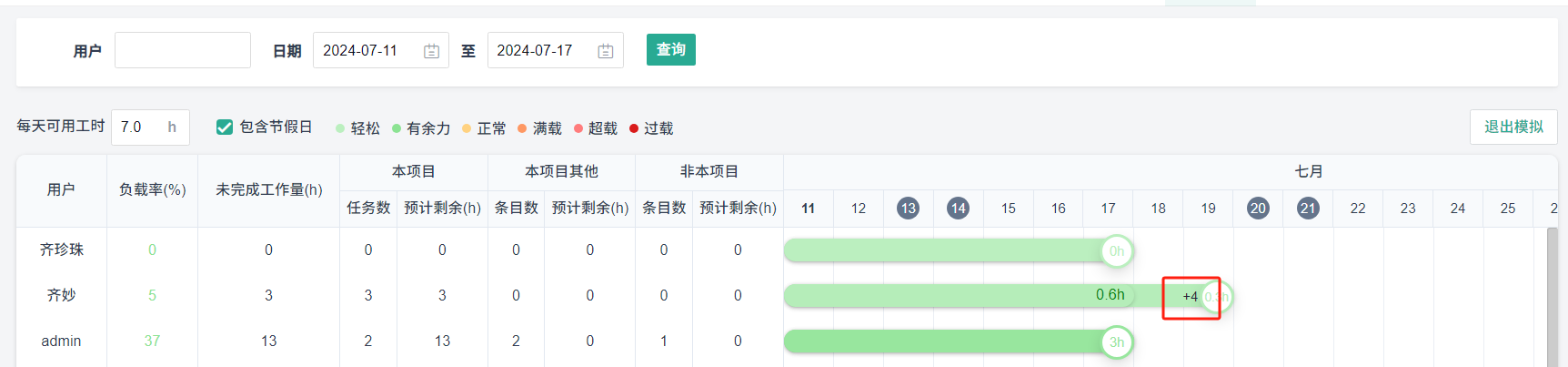

滑块向前或向后拖动操作会同步展示增加或减少的工作日天数,如下图所示从7.18向后拖动2天,会显示+4(注意:13/14日设置了加班)

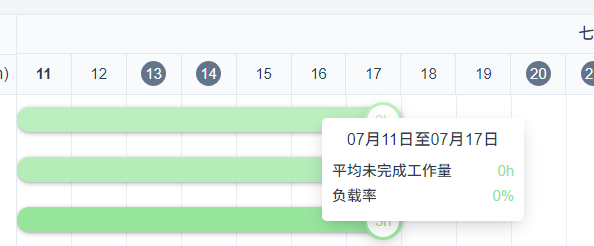

鼠标悬停在日期条上浮窗展示具体日期区间、平均未完成工作量、负载率。

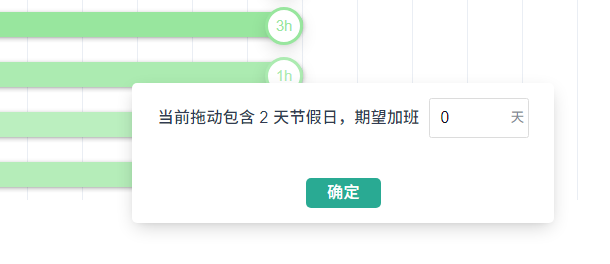

拖动个人滑块或整体滑块时,若拖动的日期内包含节假日,会弹窗提示期望加班天数,默认显示为0,输入的天数大于实际节假日天数时会给出提示信息。

弹窗中输入期望加班天数,点击确定后,期望加班天数会计入工作日,并同步修改负载率及滑块中每天平均工时。

(7)点击【退出模拟】,返回到资源日历页面。

四、资源日历数值计算逻辑

1. 待处理资源日历中的数值

(1)总可用工时=每天可用工时*选择时间范围内的工作日。

每天可用工时可以在设置中进行设置。

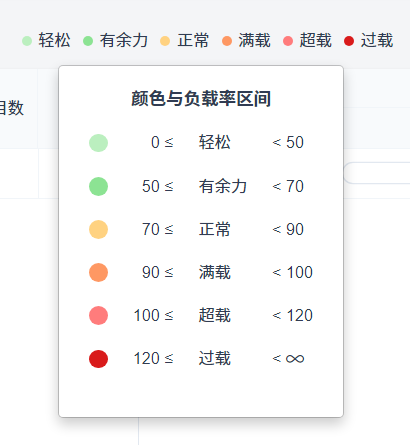

2日历颜色是根据负载的数值进行变化,可以在设置中修改范围。

(3)

负载:未完成工作量/总可用工时。

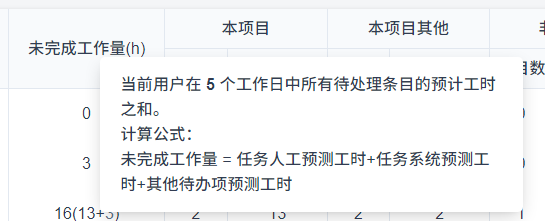

未完成工作量:在所选工作日内,所有待处理项的工时总计

本项目任务数:指派给当前用户,本项目中未开始和进行中的任务数量之和。

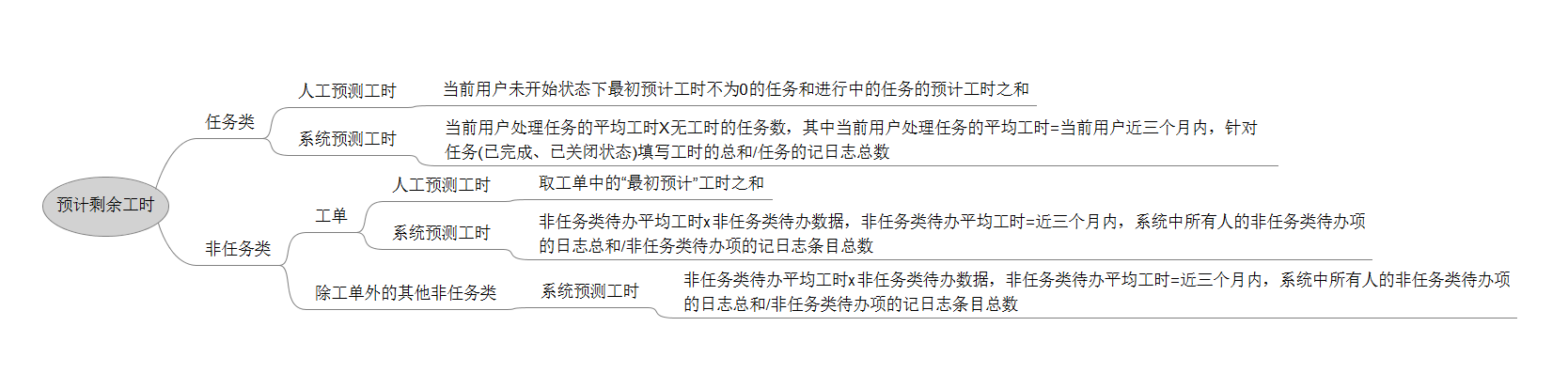

本项目预计剩余所选时间段内,本项目中未开始和进行中的任务人工预测工时+任务系统预测工时。

本项目其他条目数:指派给当前用户,本项目下的非任务类待办项,包括用户需求、研发需求、Bug、用例、测试单、风险、问题、评审、计划、QA。

本项目其他待处理项预测工时所选时间段内, 工单人工预测工时+非本项目待办项的系统预测工时之和。



任务的人工预测工时:未开始任务的预计工时,进行中任务的预计剩余工时。

系统预测工时在设置中可以设置开关,开启后才能显示。

4每日工时=每日待办项的分摊工时之和。

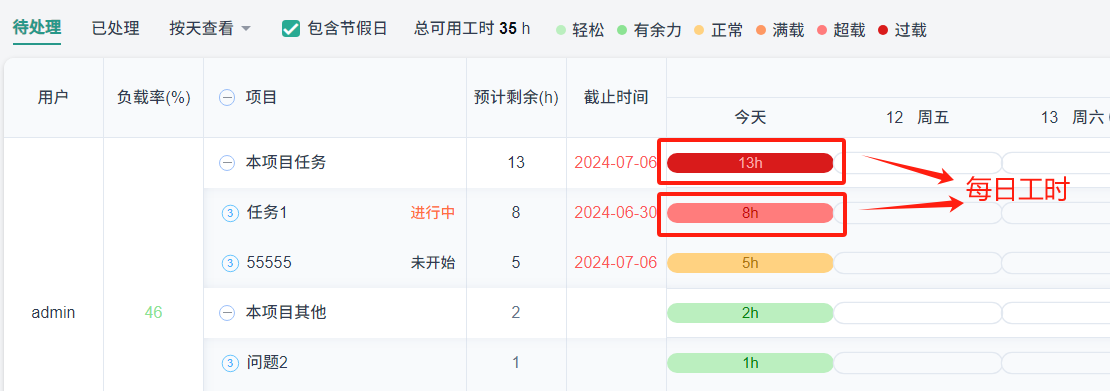

每天分摊工时=工时/工作日(若任务已超时会将该任务的工时算到当前工作日中)

工时:未开始工时取值=预计工时;进行中工时取值=剩余工时。

工作日:今天早于开始时间:工作日=结束时间-开始时间-节假日天数。

今天在开始时间和结束时间之间的:工作日=结束时间-今日时间-节假日天数。

今天晚于结束时间:工作日=1。工时计算到最近的工作日。不足一天按一天计算。

工单的工期计算为从今天到截止时间的工作日。无截止日期记录为最近的工作日。

特殊情况:任务如果没有开始时间,取执行的开始时间;任务没有结束时间,取执行的结束时间。

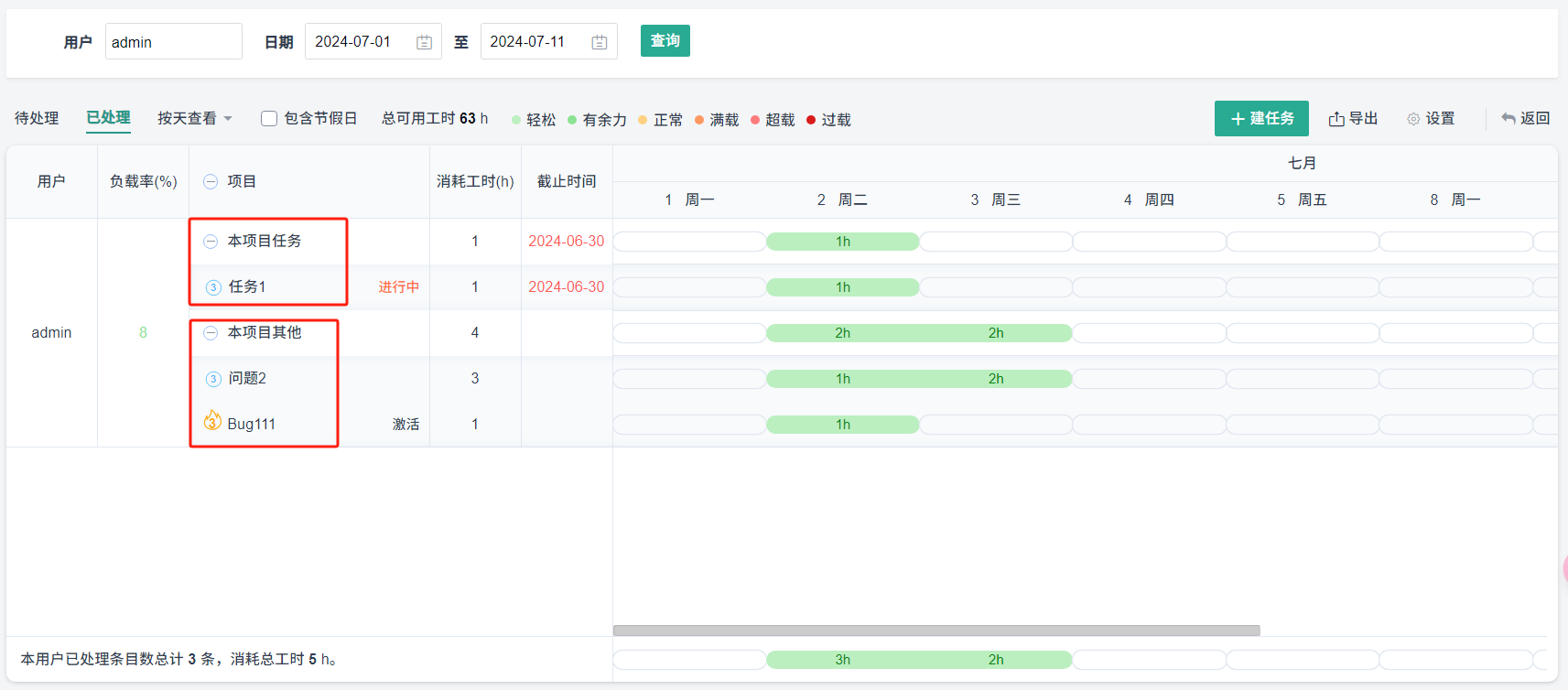

2. 已处理资源日历中的数值

消耗总工时:将所选时间内,待办项填写日志的工时之和对应展示出来。

负载率:消耗总工时/总可用工时。

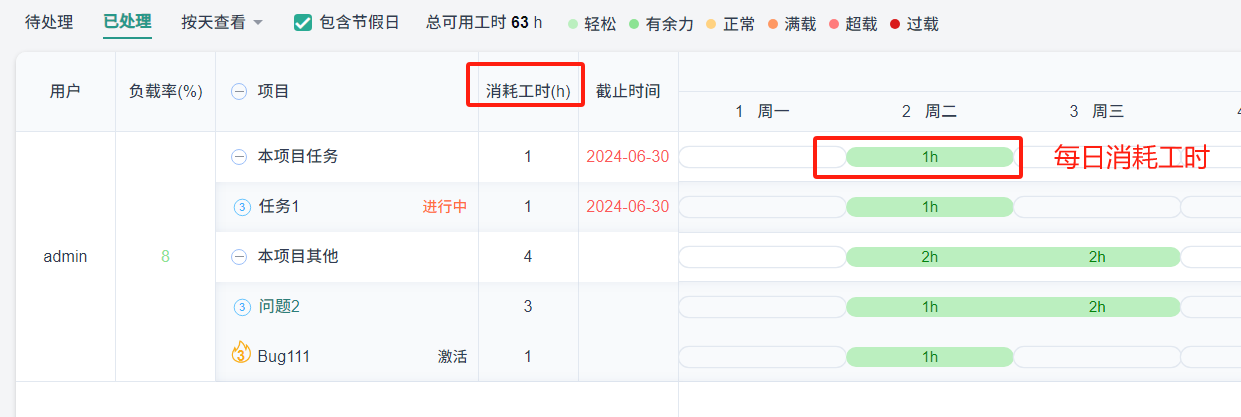

每日工时=每日日志之和。



返回顶部
刘斌
高级客户经理
17685869372
526288068
统一服务热线 4006-8899-23
我要提问提问有任何问题,您都可以在这里提问。 问题反馈反馈点击这里,让我们聆听您的建议与反馈。
