产品经理篇

变更和评审需求 分享链接

作者:王春生 最后编辑:郑乔尹 于 2019-12-12 09:44:37 浏览量:122420
摘要:变更是需求管理必不可少的流程,禅道项目管理软件对需求的变更提供了全面的支持。

变更是需求管理必不可少的流程,禅道项目管理软件对需求的变更提供了全面的支持。其实需求的变更并不可怕,但不清楚影响范围的变更是很可怕的。在传统项目管理中,由于没有有力工具的支撑,产品经理在变更需求的时候,无法知晓该需求的影响范围,会有很大的随意性。禅道项目管理软件将需求、任务、bug和用例都纳入为一体管理,就可以很清楚的知晓变更的影响范围,从而给产品经理更好的指导。

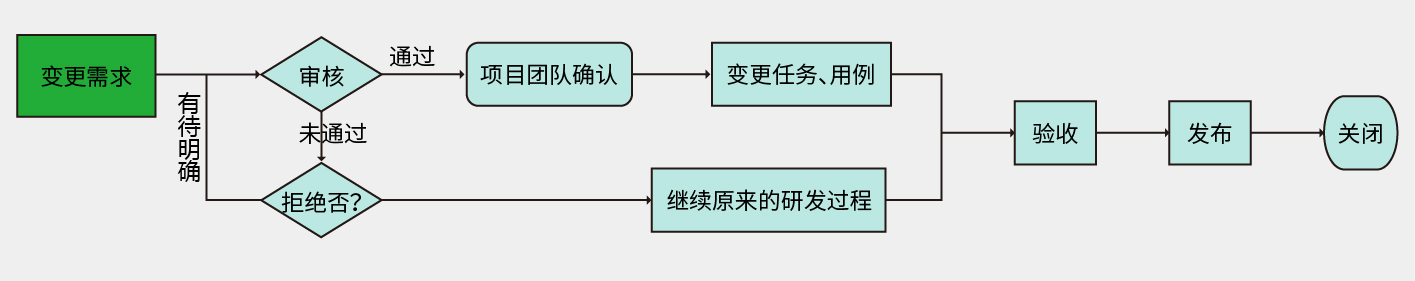

禅道里面需求变更的基本流程如下:

下面我们来看下具体的操作:

一、变更需求。

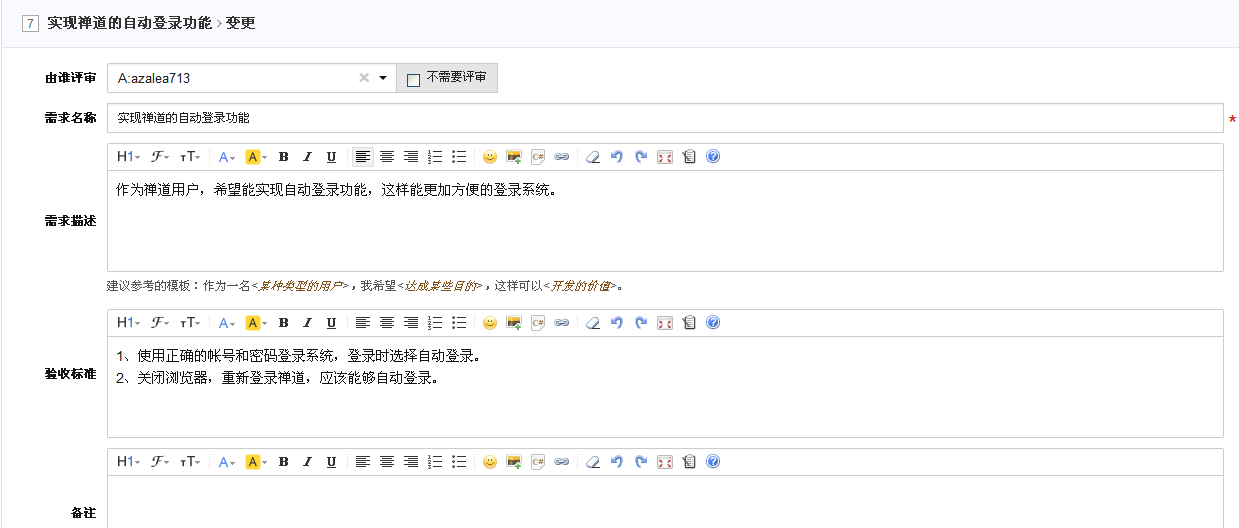

禅道专门提供了需求的变更流程。凡是对需求标题、描述、验证标准和附件的修改,都应该走变更流程。变更之后的需求状态为已变更

  • 编辑操作是无法修改需求的标题、描述、验收标准和附件的。

  • 在变更需求的时候,如果选择了“不需要评审”,则需求状态自动变成激活,不需要再走评审流程。

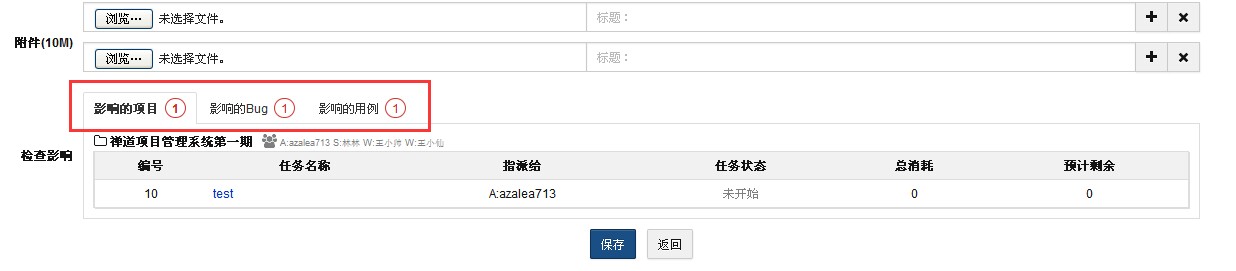

  • 在变更需求的时候,会列出该需求的影响范围。

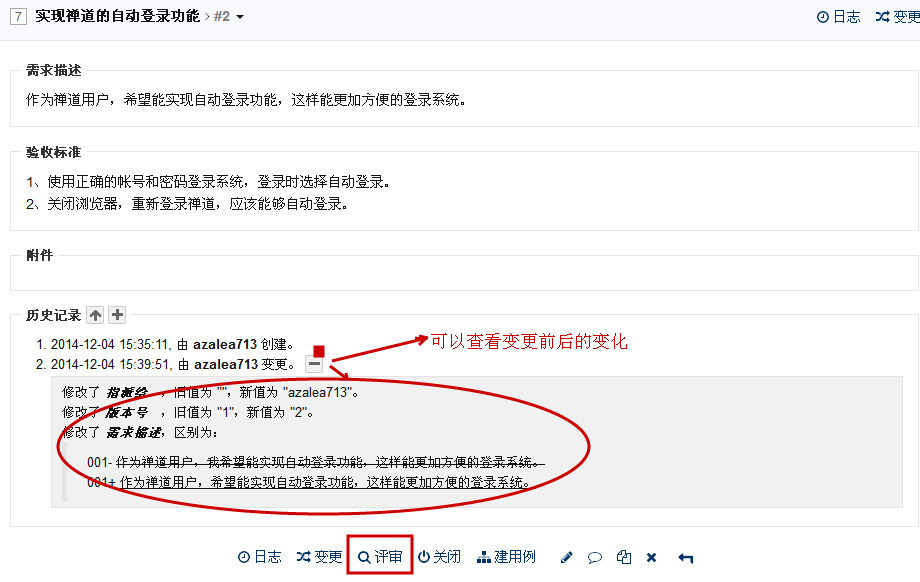

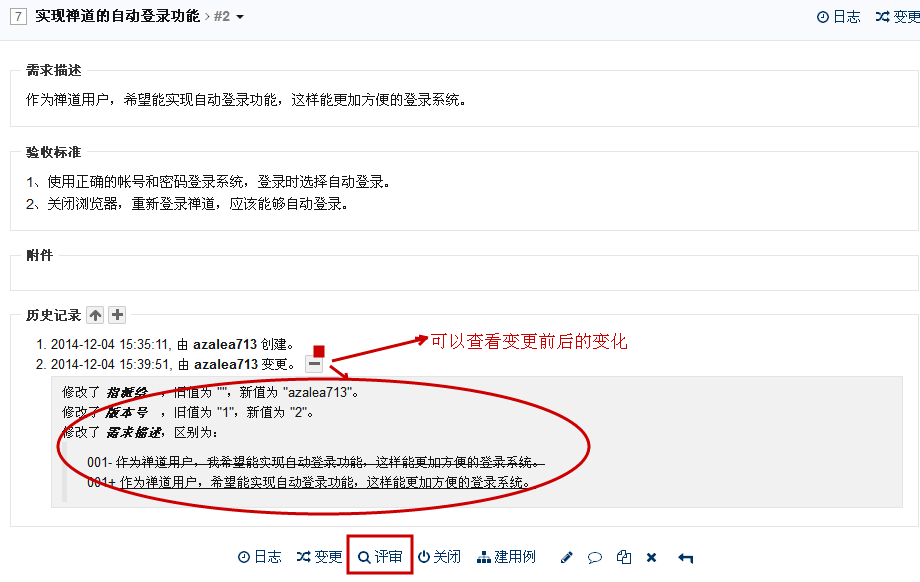

  • 通过需求的详情页面查看变更前后的变化

点击需求名称,进入需求详情,在下方导航中点击“变更”按钮。

二、评审需求。

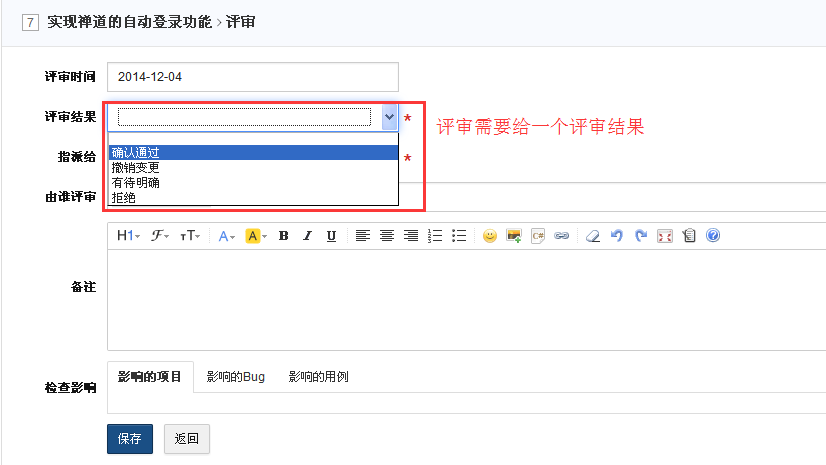

  • 评审结果可以选择确认通过,撤销变更,有待明确或者拒绝。如果选择确认通过,则需求的状态从“已变更”变为“激活中”。
  • 如果选择撤销变更,则取消当前的变更,并回退到之前的版本。
  • 如果选择有待明确,需求被打回到需求的变更者,继续进行完善。
  • 如果选择拒绝,则需要给出相应的拒绝原因。

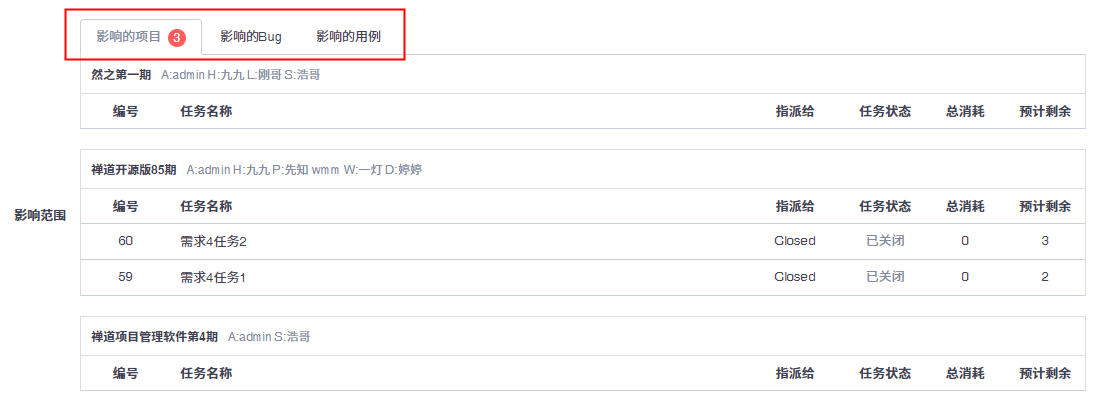

  • 同样在评审需求的时候,也会列出相应的影响范围,评审者可以参考。

三、确认需求变更

当需求变更被评审确认之后,研发团队和测试人员需要确认需求的变更。

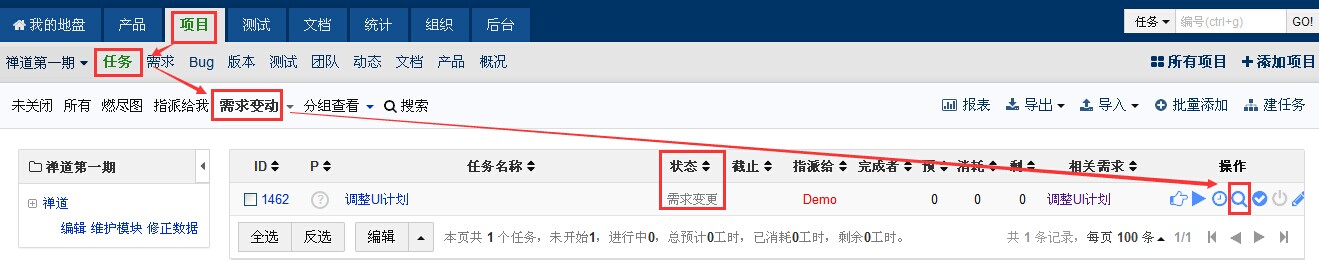

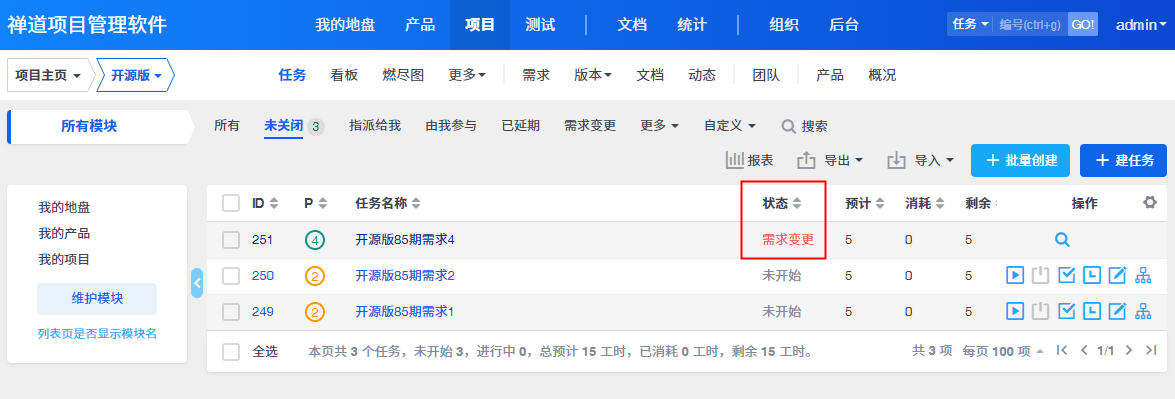

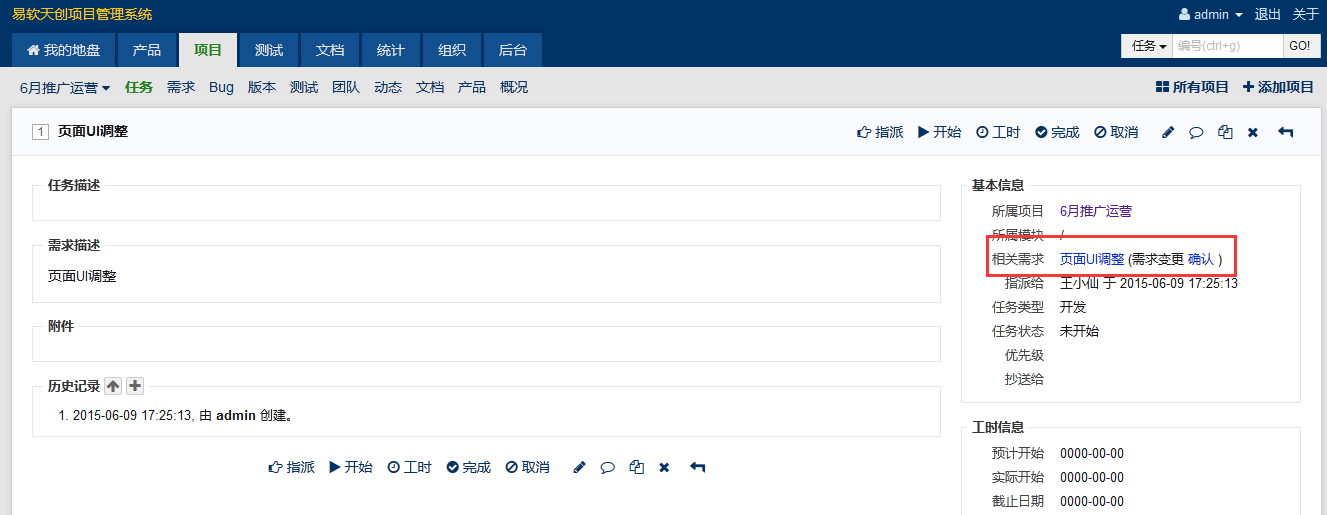

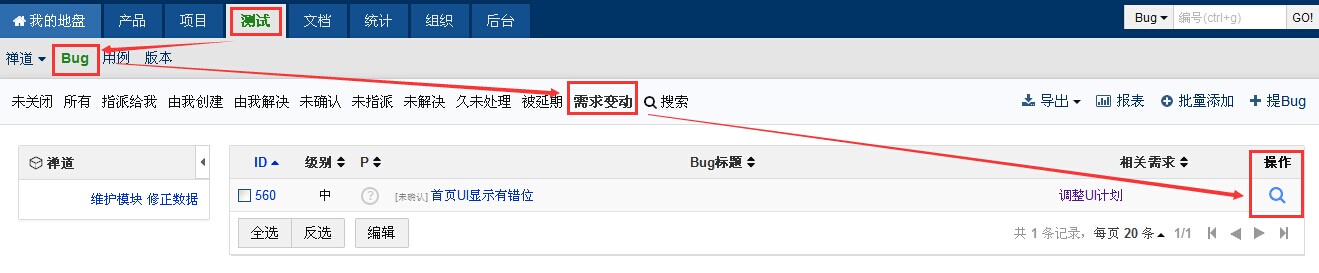

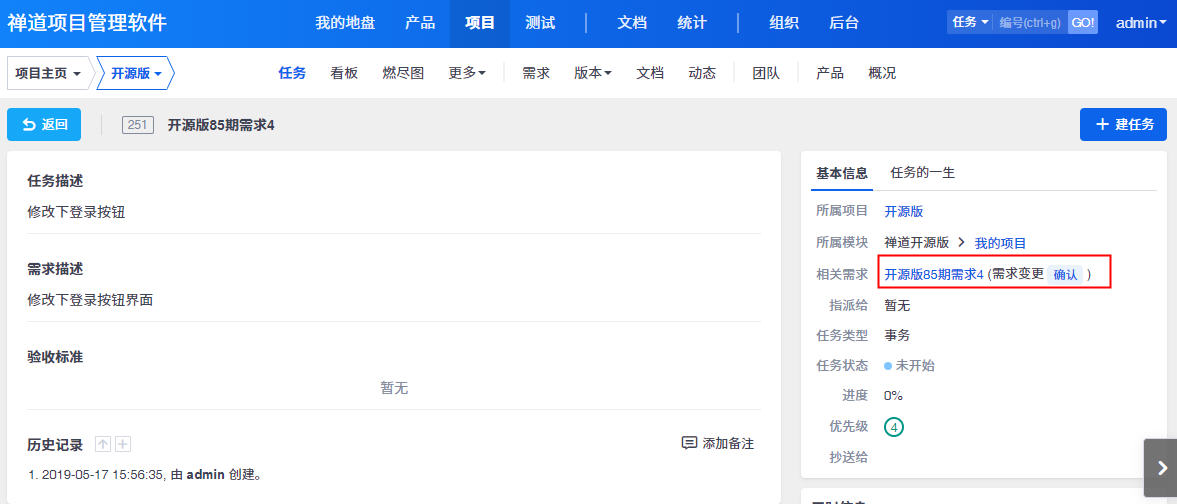

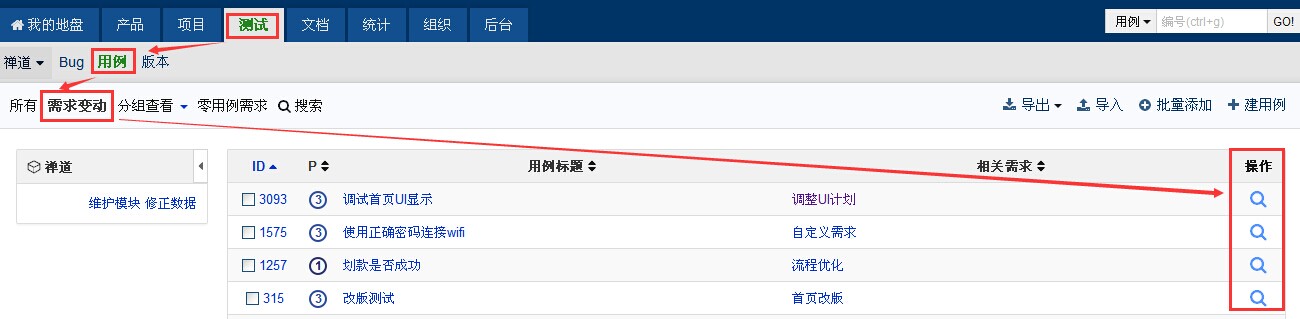

在需求中的影响范围里可以看到该变更的需求影响的项目任务、bug和用例,评审后,需要做相应的确认。

返回顶部
魏中显
高级客户经理
18561939726
1746749398
统一服务热线 4006-8899-23
我要提问提问有任何问题,您都可以在这里提问。 问题反馈反馈点击这里,让我们聆听您的建议与反馈。
